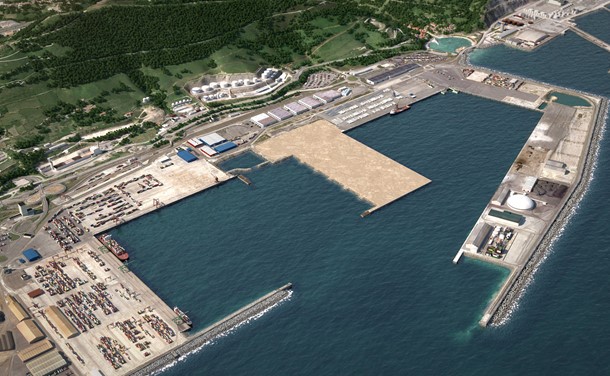

A instancias de la Autoridad Portuaria de Bilbao, se han llevado a cabo diversas actuaciones relevantes en el marco de la ampliación del puerto, entre las que destacan la estabilización del sector occidental de la cantera de Punta Lucero y la construcción de la primera fase del espigón central.
En relación con esta última, los principales trabajos ejecutados han comprendido, en primer lugar, el dragado de arenas en el sector norte de la Zona II, destinado al acondicionamiento de espacios y a su posterior reutilización como material de relleno.

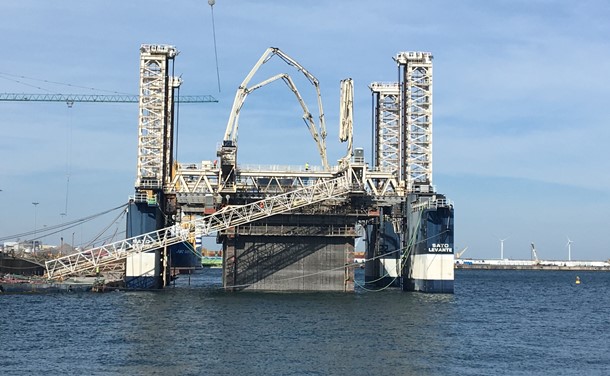

Asimismo, se han desarrollado las actuaciones correspondientes a los muelles A-6 y A-5, incluyendo el fondeo a la cota -21 y el relleno de 24 cajones de hormigón armado, con dimensiones de 46,12 metros de eslora y 17,16 metros de manga, así como la ejecución de la viga cantil y trasera asociadas.
En el caso del muelle A-4, se ha realizado el fondeo a la cota -20 y el relleno de dos cajones especiales, con 23 metros de puntal, 46,44 metros de eslora y 17,16 metros de manga, adaptados a las condiciones específicas de esta sección.
Por otro lado, se ha ejecutado una mota central de 670 metros de longitud, dispuesta en paralelo al muelle A-6, constituida por material todo-uno procedente de la estabilización de la ladera de la cantera de Punta Lucero, optimizando así el aprovechamiento de los recursos generados en la propia obra.
Para ofrecer las mejores experiencias, utilizamos tecnologÃas como las cookies para almacenar y/o acceder a la información del dispositivo. El consentimiento de estas tecnologÃas nos permitir? procesar datos como el comportamiento de navegación o las identificaciones ?nicas en este sitio. No consentir o retirar el consentimiento, puede afectar negativamente a ciertas caracterÃsticas y funciones.
